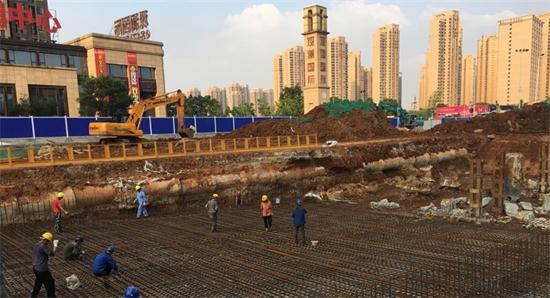

5月以來,持續的陰雨天氣暫時告一段落,晴好天氣給武漢新區江城大道改造(墨水湖大橋至三環線)工程帶來了穩定的施工時間。項目部抓住施工的黃金時間全面推進現場各項施工進度。截至5月20日,該工程施工第一標段已完成東側暗埋段第一道砼支撐,目前正在進行該斷面的土方開挖棄運工作。
在該工程的現場施工中,項目部積極推進第三段U型槽、SMW工法樁、冠梁以及第一道砼支撐的的施工工作,本月已先后完成了SMW型鋼水泥土攪拌墻2500m3,冠梁180m3,第一道砼支撐500m3,防撞墩70m3,U型槽段底板1400㎡,U型槽段側墻315m3,共計完成產值約500萬元。在持續推進工程進度的同時,該項目部對于安全文明工作也絲毫沒有懈怠,每天組織專員對施工現場進行24小時不間斷的巡查,確保現場裸土全部覆蓋,現場垃圾及時清理、道口路面無泥土殘留,并及時對施工現場進行灑水降塵,對圍擋及基腳進行清洗。該項目部每周都會召開進度和質量安全總結會,對每周的工程進度和安全管理工作進行總結,對落實不到位的地方進行了及時整改,對于工程進度和安全文明管理工作做到了兩手都抓,兩手都硬。
本月下旬,現場阻礙SMW工法樁施工的燃氣管線遷改問題已經得到解決,項目部將合理利用現場施工條件,在進一步保證現場安全文明的前提下,加長工法樁作業時間,力爭七月底實現東側通道暗埋段完工的目標。(天創公司 伍富河 文/圖)
