解放大道江發路立交工程已完成匝道第二聯箱梁砼澆筑
時間:2016-04-21
來源:原創文章
發布:本站編輯
自開工至今,解放大道江發路立交工程累計完成施工產值約2893.13萬元,占工程總造價的39.6%。本月,該工程現已完成匝道橋第二聯鋼筋混凝土箱梁的澆筑施工。

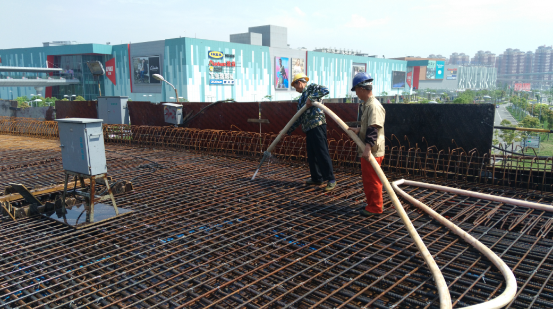

4月,解放大道江發路立交項目部已完成主線8#承臺、墩柱的混凝土澆筑施工;匝道第二聯箱梁鋼筋綁扎及混凝土澆筑施工現已全部施工完畢。由于匝道第二聯箱梁為鋼筋混凝土箱梁,按施工圖紙設計要求,該段箱梁A5墩處橫梁需進行張拉施工,現已完成該處預應力的安裝工作。目前,該項目部正集中人力進行A5墩處橫梁預應力張拉施工及匝道第二聯箱梁支架及模板拆除作業。
由于位于該工程主線箱梁施工地點的加油站未按計劃進行拆除,解放大道江發路立交工程的進度受到了一定影響。目前,該項目部正積極配合業主協調加油站的拆遷工作,力爭早日推進主線第三聯箱梁的順利施工。此外,該項目部將制定解放大道9#墩柱施工交流導流方案工作,為工程后續施工做充分準備。(天創公司 葉文娟 文/圖)
