濱江大道一標段工程機動車道瀝青攤鋪工作全部完成
時間:2015-11-11
來源:原創文章
發布:本站編輯
濱江大道一標段工程全長1.8公里,自開工至今,已完成施工產值3420萬元,占施工總產值的93%。截止11月初,該工程機動車道瀝青攤鋪工作已全線完工,項目進入收尾階段。

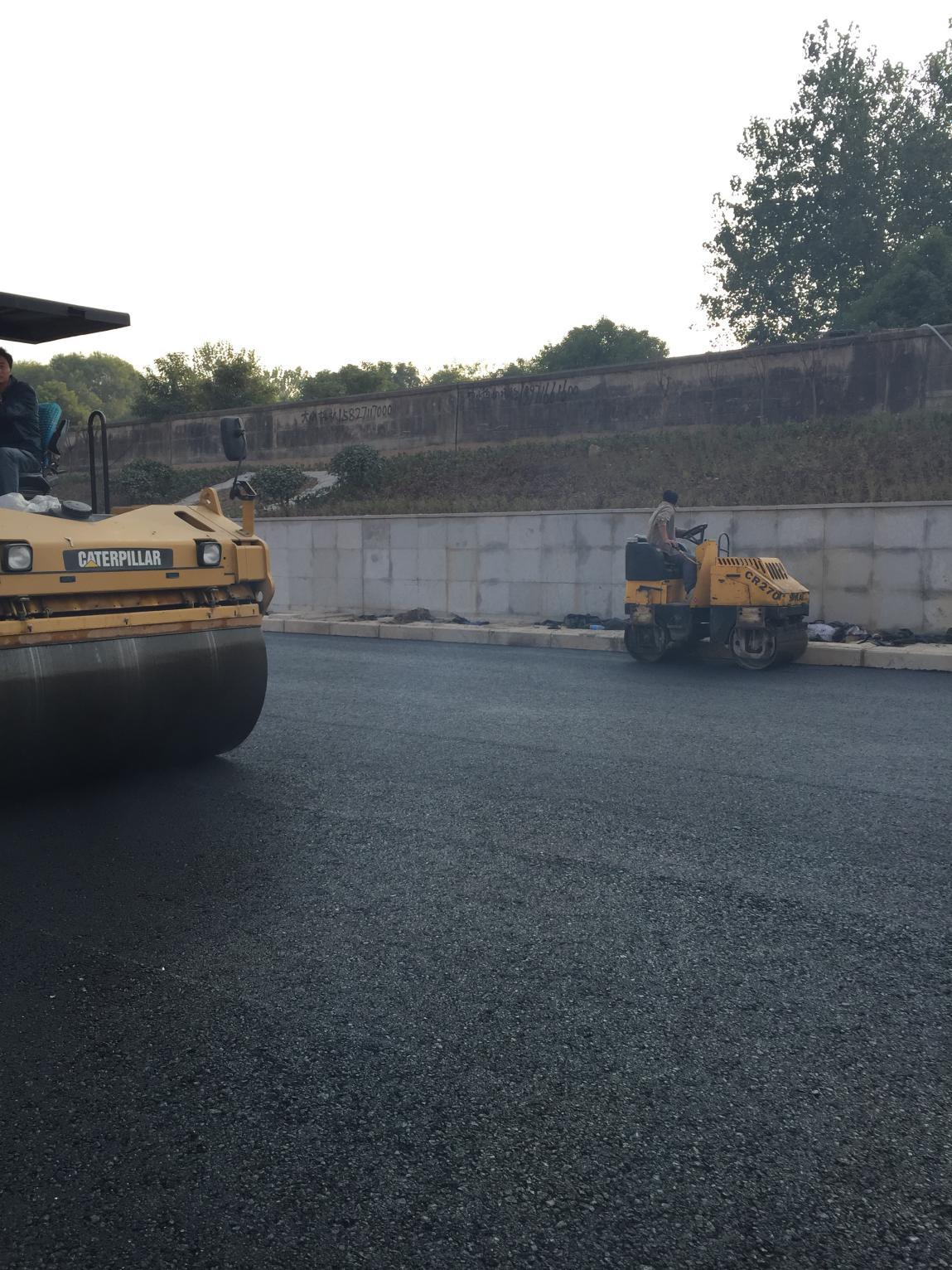

濱江大道一標段工程于10月進行機動車道瀝青攤鋪施工,施工采用粗粒式、中粒式及改性瀝青三層攤鋪的方式。目前,項目部已完成980米雙向六車道的瀝青攤鋪工作,攤鋪面積共計6萬余平方米。與此同時,該工程人行道步磚砌筑施工已完成90%,剩余步磚的砌筑工作正在加緊進行中;非機動車道配套施工也在緊密籌備當中。
濱江大道作為城市主要道路之一,是漢陽城區一條重要新建通道。道路通車后,可較好緩解鸚鵡大道與漢陽大道的交通擁堵狀況。濱江大道一標段工程項目部正加緊部署,全力推進人行道、非機動車道的余下施工工作,爭取提早實現通車目標。(天創公司 李荃 文/圖)
